工期索赔中“交叉延误”的责任分配:举证责任与鉴定意见的博弈|建筑公司、劳务分包工期纠纷实务指南
工期索赔中“交叉延误”的责任分配:举证责任与鉴定意见的博弈|建筑公司、劳务分包工期纠纷实务指南 配图 2026.07.05

交叉延误是多主体延误时段重叠的工期纠纷形态,建筑公司、劳务分包的举证完整度直接决定责任划分结果,工期司法鉴定仅为技术证据,不能单独作为裁判定案依据。

建筑项目履约中,发包人、总包、劳务分包多方延误叠加形成交叉延误,90%以上工期仲裁、诉讼案件存在该情形,施工企业极易因此承担高额工程逾期违约金、无法追回停窝工损失。本文站在总包、劳务分包视角,分层拆解举证责任分配规则、工期鉴定质证博弈方法、全流程风险实操方案,为施工主体提供可直接落地的工期索赔抗辩标准流程。

一、交叉延误基础定义与企业经营风险

1.1 交叉延误标准定义

交叉延误,又称同期共同延误,指建设工程关键线路内,发包人、总包、劳务分包、第三方等多方过错导致的延误时段相互重叠,多因一果造成总工期逾期,无法直观拆分单一主体延误天数的施工纠纷情形。

1.2 建筑公司、劳务分包面临两大核心经营风险

1)发包人提起工期反索赔,主张巨额工程逾期违约金;

2)总包与劳务分包内部互相追责,人工、机械闲置产生的停窝工损失无法通过索赔弥补。

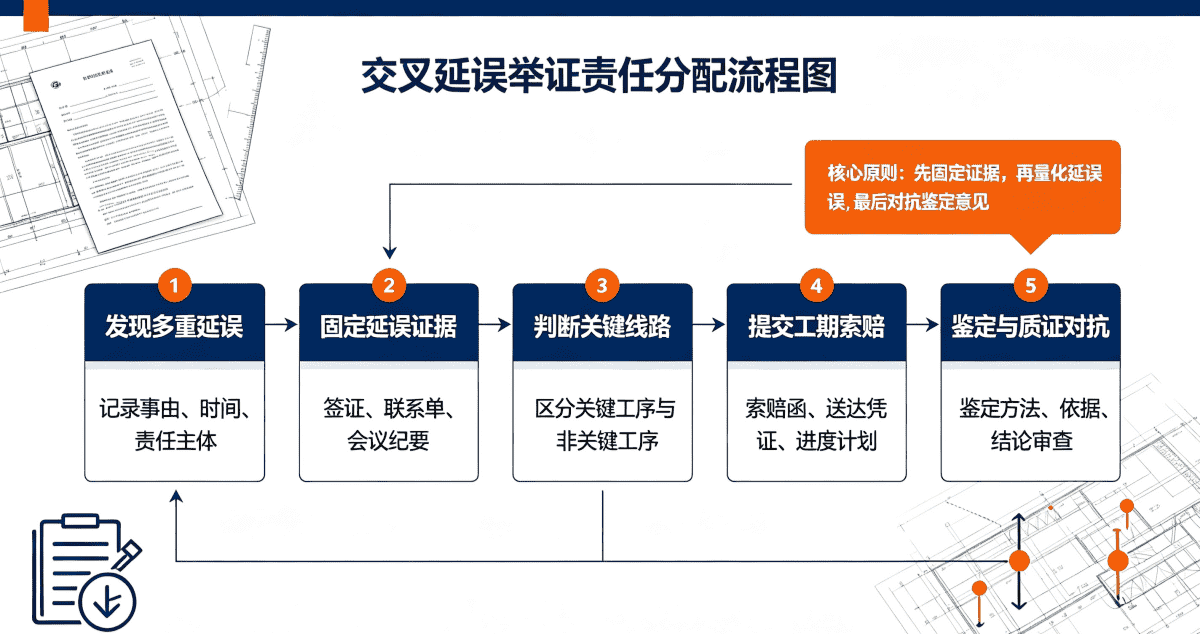

二、交叉延误场景下举证责任法定分配规则

 2.1 对抗发包人逾期违约金:基础抗辩举证清单

1)甲方过错原始凭证:设计变更通知单、甲供材到货滞后记录、工程款逾期支付流水、监理停工指令;

2)工序移交材料:工作面移交单、总包滞后进场通知,证明发包人/总包在先延误;

3)现场佐证文件:监理例会纪要、每日施工台账、现场影像记录。

2.2 工期顺延程序性举证(法院、仲裁必备,缺失直接驳回索赔)

1)工期索赔意向函、工期顺延正式报告,附EMS、邮件送达签收凭证;

2)施工组织设计、经各方确认的施工进度计划,证明延误落在关键线路;

3)工程联系单、洽商记录,留存甲方、监理书面回复记录。

2.3 交叉延误量化举证(区分各方延误时长的核心材料)

1)分时段进度对比表,拆分发包人、总包、劳务分包各自延误区间;

2)工序节点验收记录,区分关键工序、非关键工序延误影响;

3)全套施工资料装订成册,作为工期司法鉴定唯一依据。

三、工期鉴定意见质证博弈要点(施工企业对抗不利鉴定的标准化策略)

工期司法鉴定属于民事诉讼证据,不具备当然法律效力,建筑公司、劳务分包可从4个维度针对性质证

1、鉴定方法核查:合法鉴定必须采用关键线路法;仅简单叠加延误天数、未区分关键工序的鉴定意见存在根本性瑕疵,可申请鉴定人出庭质询,请求不予采信。

2、鉴定依据完整性抗辩:若鉴定机构遗漏劳务分包工作面移交单、工程联系单、变更签证等施工方证据,可申请补充鉴定、重新鉴定,修正责任分摊比例。

3、初始延误原则适用抗辩:重叠交叉时段由最先发生延误一方承担全部责任;在先甲方延误未消除前,劳务工序延误不加重总工期逾期,不能将重叠责任全部归责分包。

4、残缺资料鉴定效力否定:施工资料不全导致鉴定仅出具模糊过错结论,无法量化延误天数,该鉴定意见不能作为违约金、停窝工损失计算依据。

四、建筑公司、劳务分包全流程实操落地方案

4.1 施工过程前置风控(从源头降低举证难度)

1)建立工期延误台账,每日记录延误事由、责任主体,监理、甲方现场人员签字确认;

2)发生甲方、总包延误14日内出具书面工期索赔文件,留存完整送达凭证;

3)动态更新关键线路进度计划,标注变更、甲供材滞后对总工期的影响并双方确认。

4.2 诉讼、仲裁鉴定阶段博弈操作步骤

1)提交鉴定申请时明确分项鉴定请求,要求量化发包人、总包、劳务分包各自延误天数;

2)全套施工证据统一移交鉴定机构,避免依据缺失导致责任划分失衡;

3)针对不公鉴定意见,申请专家辅助人出庭,从工程专业维度推翻不合理责任比例。

 4.3 交叉延误纠纷必备证据目录

开工报告、施工进度计划、设计变更文件、甲供材供货单据、工作面移交记录、工期索赔函、监理例会纪要、停工窝工记录、竣工验收材料、劳务分包合同、工程款付款凭证。

五、施工企业三类高频法律风险应对

1、不利文件签署风险:甲方、监理出具认定施工方全责的逾期说明,不得随意签字,当日书面回函提出交叉延误异议并留存回执;

2、总包与劳务分包内部追责风险:分包合同提前约定交叉延误责任划分条款,重叠延误凭完整证据拆分内部损失承担比例,避免单一主体全额兜底;

3、索赔时效风险:工期顺延、停窝工损失存在法定诉讼时效,项目竣工结算后及时主张权利,超时效将丧失胜诉权。

六、实务总结

交叉延误是建设工程工期索赔最高发、最复杂纠纷类型,举证证据链完整度直接决定施工企业索赔、抗辩成败。工期司法鉴定仅为量化延误时长的技术工具,法院、仲裁机构拥有独立裁量权,不会完全照搬鉴定意见划分责任。

当前多数建筑总包、劳务分包存在证据留存不规范、未履行书面索赔流程、不熟悉关键线路鉴定规则等问题,最终产生大额违约金损失。依据

《民法典》第八百零三条、《最高人民法院关于审理建设工程施工合同纠纷司法解释(一)》及各地高院建工审理指南,施工企业应建立标准化工期证据管理体系,出现交叉延误第一时间固化书面索赔资料;进入争议程序后,委托专业建工律师梳理全套施工证据,精准制定鉴定申请要点、针对性质证瑕疵鉴定意见,合理分摊交叉延误各方责任,最大限度减免逾期违约金、足额追回停窝工、人工机械闲置损失。

民法典

结合建筑总包、劳务分包处理交叉延误索赔的高频疑问,整理 3 个实务常见问题统一解答:

FAQ1:劳务分包遭遇甲方、总包双重交叉延误,未办理工期顺延签证,能否主张工期顺延与停窝工损失?

答:分两种情形判定。其一,分包持有工作面移交记录、监理会议纪要、甲方变更指令等客观书面证据,可证明发包人、总包在先延误且工序属于关键线路,即便无正式签证,裁判机构可认定工期顺延;其二,分包未按劳务合同约定流程提交书面索赔文件,仅诉讼阶段临时抗辩,停窝工损失诉求大概率不予支持,仅可酌情调低部分逾期违约金。

FAQ2:工期鉴定报告已划分交叉延误各方责任比例,建筑公司、劳务分包是否必须按照鉴定结论承担违约金?

答:无需完全遵照执行。工期司法鉴定仅属于民事诉讼证据,法庭、仲裁庭具备独立审查与自由裁量权。若鉴定未采用关键线路法、遗漏施工方全套资料、混淆初始延误责任,律师可通过质证、鉴定人出庭、专家辅助人论证否定鉴定效力;即便鉴定程序合法,裁判机关也可结合索赔程序合规性、过错发生先后,重新调整各方责任分摊比例。

FAQ3:交叉延误同时存在发包人、总包、劳务分包三方过错,重叠延误时段责任如何分配?

答:司法裁判统一适用初始延误原则+过错比例分摊双重规则。1. 重叠交叉时段由最先发生延误的主体承担全部责任,在先延误未消除前,后续其他主体延误不会加重总工期逾期;2. 多段不重叠交叉延误,由鉴定机构单独量化各方延误天数,裁判机关按过错占比划分工期违约责任;3. 劳务分包因总包原因产生延误,分包可向总包主张停窝工损失,总包承担责任后再向发包人另行追偿。



您遇到的法律问题是否类似?
立即咨询
工期索赔中“交叉延误”的责任分配:举证责任与鉴定意见的博弈|建筑公司、劳务分包工期纠纷实务指南 配图

微信

2026网站微信二维码
工期索赔中“交叉延误”的责任分配:举证责任与鉴定意见的博弈|建筑公司、劳务分包工期纠纷实务指南 配图

留言

工期索赔中“交叉延误”的责任分配:举证责任与鉴定意见的博弈|建筑公司、劳务分包工期纠纷实务指南 配图
